   粮库电控系统是粮食仓储环节的中枢控制装备,以工业级PLC为核心,集成多模块控制与物联网通信,实现对仓内环境、通风、气调、熏蒸、安防与能耗的集中管控与智能联动。粮库电控项目的安装是一项复杂的系统工程,涉及设备安装、电缆敷设、系统调试等多个环节,必须严格遵循相关技术标准和操作规程。本文从施工准备、设备安装、系统调试到验收交付,系统梳理粮库电控项目的标准化安装流程。

IMG_20260414_164849 - 副本.jpg

  安装前,首先要核对设计图纸,确认电控柜的规格型号、防护等级符合设计要求。粮库环境特殊,柜体通常采用304不锈钢或高强度钢板制造,防护等级需达到IP54IP65,以适配粉尘大、湿度高、熏蒸腐蚀的仓储环境。同时,应编制详细的施工组织设计,明确各工段的施工顺序和技术要求,按“设备基础→主体安装→系统调试”三阶段推进。调试方案需涵盖调试人员、调试步骤、调试时间、调试所用工具等内容,并报送监理部门审批。

  设备到场后,应检查设备外观有无运输损伤,清点内部元器件是否齐全。机电设备进场检查和验收是确保设备质量的关键环节。所有材料和设备的技术参数、规格型号应符合设计要求,电气设备应符合粉尘防爆要求。

  准备好安装工具,包括冲击钻、膨胀螺栓、水平尺、螺丝刀、扳手等。安装前应与土建单位做好接口协调,配合完成预埋件、预留孔洞等工作。安装作业面由土建工程提供后,经监理工程师下达开工令方可正式进场安装。

IMG_20260410_113028 - 副本.jpg

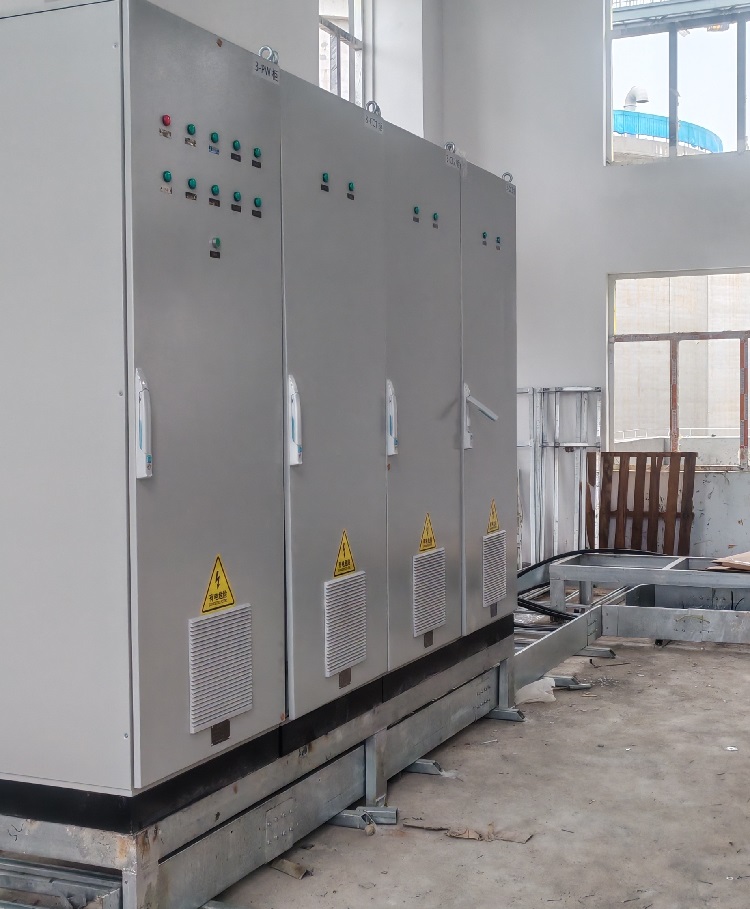

  1. 控制柜安装

  安装位置的确定至关重要,每廒间宜独立设置配电箱,且宜设在仓房入口处的外墙上。控制柜应安装在离仓储区域较近的地方,便于实时监测和控制,同时应安装于爆炸危险性较低区域,配电柜和控制柜宜集中设置在非危险区域内。

  位置确定后开始柜体固定。安装时应使用水平尺确保柜体垂直,柜组排列垂直度不应大于1.5mm/m,相邻柜顶部水平偏差不超过2mm。安装搬运时应采取安全措施,避免设备变形损坏,安装过程中应避免防护涂层损坏。PLC柜等自动化控制设备安装时应避免冲击振动,导轨安装牢固。现代规范推荐采用以PLC为核心的一体化控制柜,可集成粮情监测、通风、熏蒸、气调、照明、门禁等多种功能模块。

  2. 电缆敷设

  电缆敷设是电控安装的核心环节之一,必须严格按照规范操作。粮库仓内管线敷设应采用阻燃铜芯绝缘导线穿钢管敷设。电缆在柜内应排列整齐,用支架支护,以便防鼠害、防潮、散热和维修。粮库仓内布线采用阻燃铜芯绝缘导线穿钢管敷设,一方面可有效避免电气线路因机械损伤、发热、老化、腐蚀等因素引发的着火事故,另一方面可有效防止鼠害发生。

  电缆敷设可采用桥架与镀锌管相结合的方式,做好防水防腐与防爆处理,关键工序应做到100%检查。平房仓主动力进线配电箱落地安装,动力电源插座箱在仓外安装,敷设采用穿管暗敷的方式。

  3. 接线与标识

  接线时要注意强弱电分离,PLC模块与动力线保持200mm以上距离。所有线缆应标注清晰的名称和用途,接线端子编号不应采用易脱色、脱落的纸质标签。测控装置连接线缆应敷设整齐,编号、标识明晰,连接正确、可靠,导电性能及绝缘性能良好。

  4. 接地系统

  接地系统一般与建筑物防雷接地系统共用接地极,接地电阻应满足电气系统要求。所有电气设备的外露可导电部分应可靠接地,库区内工作接地电阻不大于1欧。

  5. 传感器与配套设备安装

  粮情测控系统的传感器安装需精准布局。以平房仓为例,相邻测温电缆的水平距离不应超过5米,测温点之间的垂直距离不应超过2米。新粮入库平仓后,最上层的测温点距粮面应为30-50厘米,最下层距地面也应为30-50厘米。仓外测控装置应设于防护箱内,防护箱的防护等级应与安装区域的要求一致,防护箱前应留有不小于1m的操作空间。


  粮库属于粉尘爆炸危险场所,电气设备必须符合粉尘防爆要求。施工过程中应严格遵守安全操作规程,带电作业时必须做好绝缘防护。仓内可能产生高温的电气设备不得在仓内使用,应装设可靠的过负荷保护。所有穿墙的电缆和管道,必须进行严格的密封处理,这是确保仓房气密性、关乎智能通风和环流熏蒸效果的关键。
